Zeitplan

Rohbauarbeiten starten:

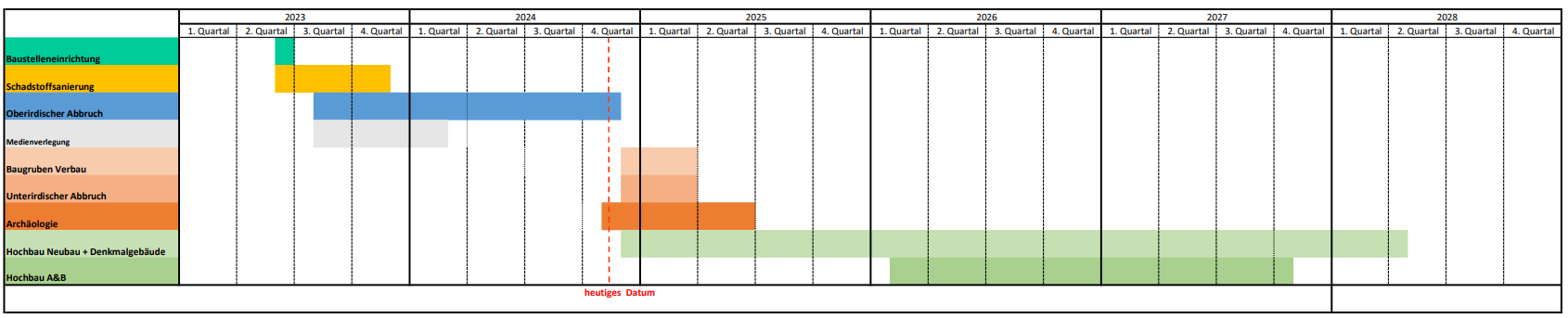

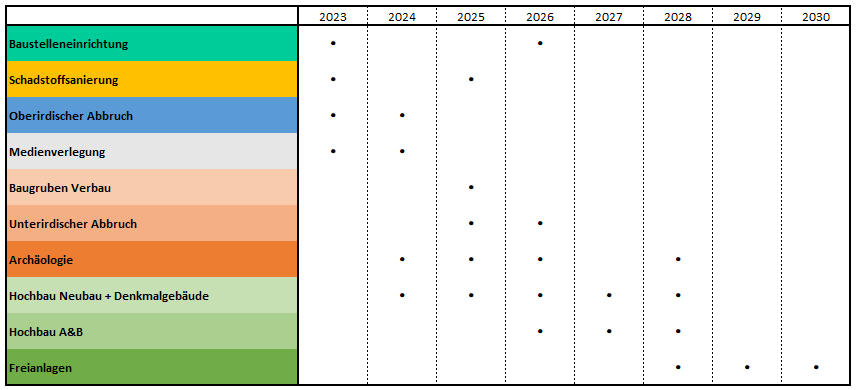

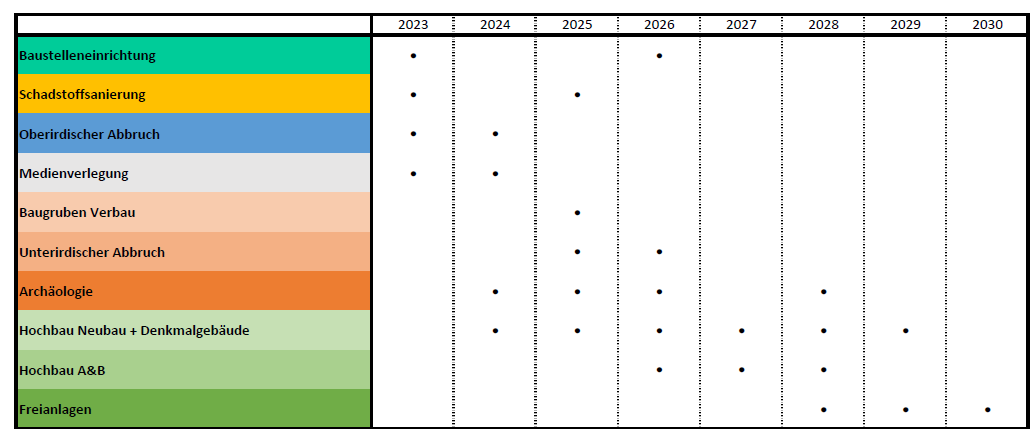

© Stadt PaderbornZum Vergrößern bitte klicken. Zeitstrahl Stand Juli 2026

Rohbauarbeiten starten

Die oberirdischen Abbrucharbeiten wurden im November 2024 abgeschlossen. Die Baugrube wurde im 1. Quartal 2026 fertiggestellt. Die ersten Hochbaumaßnahmen für den Neubau sowie die denkmalgeschützten Gebäude beginnen im 3. Quartal 2026.

Der Neubau sowie die denkmalgeschützten Gebäude sollen im Jahr 2029 bezogen werden.
